De Maashorst
Voor landbouw en natuur werken we aan een toekomstbestendig watersysteem in De Maashorst. Dat is ook voor de omliggende gebieden belangrijk. De Maashorst kampt met de gevolgen van verdroging. En het krijgt steeds vaker te maken met weersextremen: lange droge perioden afgewisseld met flinke regenbuien. In overleg met de omgeving is een maatregelenpakket opgesteld. De maatregelen zijn gericht op het tegengaan van de verdroging. En het water in beken en sloten wat meer ruimte te geven.
We voeren de maatregelen in twee fases uit. In de eerste fase plaatsen we extra stuwen en dempen we een aantal beken en sloten. In de tweede fase richten we een deel van de Palmvenloop en de Venloop opnieuw in. Op langere termijn zijn in samenwerking met de gebiedspartners nog maatregelen nodig, zoals het omvormen van naaldbos naar loofbos en meer laten infiltreren van regenwater in de kernen rondom De Maashorst.
Nieuws
- Kom naar de Ontmoeting op 29 oktober
- Nieuwsbrief De Maashorst juli 2024
- Special natuurgebied De Maashorst
- Nieuwsbrief De Maashorst augustus 2023
- Nieuwsbrief De Maashorst maart 2023
- Plannen met anti-verdrogingsmaatregelen Maashorst ter inzage 10 maart 2023
- Grondwater te laag ondanks vele regen; 'Peil zou tachtig centimeter hoger moeten zijn' - Dtv Nieuws 16 januari 2023
- Nieuwsbrief De Maashorst juli 2022
- Nieuwsbrief De Maashorst juni 2022
- Nieuwe maatregelen voor robuust watersysteem 28 maart 2022
Locatie

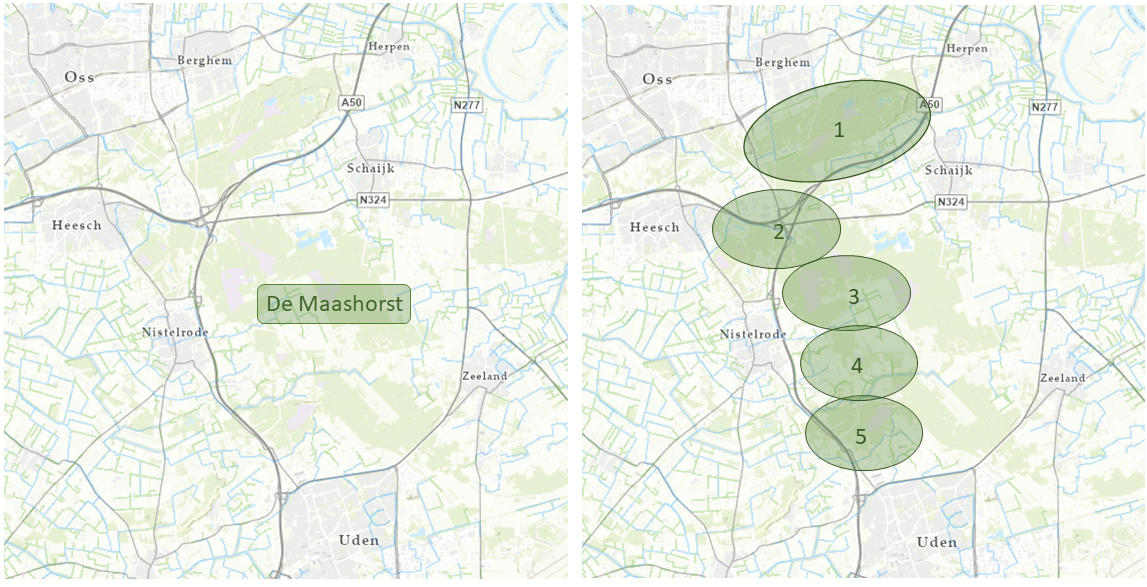

De Maashorst ligt tussen Uden, Nistelrode, Oss, Heesch, Schaijk en Zeeland. Met zijn 3500 hectare aan bossen, heidevelden, stuifduinen en vennen en meer, vormt dit het grootste natuurgebied van Noord-Brabant. Het projectgebied is opgedeeld in een aantal deelgebieden: Herperduin (1), Heesch (2), Palmven (3), Venloop (4), Hengstheuvel & 't Hultje (5).
Wat gaan we doen?
- Fase 1: we plaatsen extra stuwen en verondiepen of dempen enkele beken of sloten. Waar mogelijk worden duikers verwijderd.
- Fase 2: we herinrichten een deel van de Palmvenloop en de Venloop. Dit houdt in dat we de waterlopen een ander profiel geven: smaller en licht kronkelend, terwijl de oevers juist wat breder en ondieper worden. Dat geeft het water meer ruimte bij piekbuien. Ook houden we rekening met een natuurlijke begroeiing langs de waterlopen, zodat amfibieën, insecten en (onderwater)planten hier hun leefplek vinden. Zo ontstaat er een grotere variatie aan flora en fauna.
Planning
Voor fase 1 bereiden we momenteel de uitvoering van de projectplannen Waterwet voor de deelgebieden Heesch, Palmven, Hengstheuvel, Venloop en Herperduin voor. We zijn bezig met het opstellen van het bestek en de aanbesteding voor een aannemer. In het najaar van 2024 verwachten we te starten met de werkzaamheden in de deelgebieden Palmvenloop, Venloop en Herperduin. En in het voorjaar van 2025 in de deelgebieden Hengstheuvel en Heesch.
Voor fase 2 zijn we bezig met het afronden van het ontwerp van de Palmvenloop en de Venloop. Daarna vragen we de benodigde vergunning aan en start de voorbereiding voor uitvoering. Begin 2025 hopen we te starten met de werkzaamheden voor fase 2.
Wat hebben we gedaan?
- Eerder voerden we verschillende deelprojecten uit in De Maashorst. De Venloop, de Groote Wetering en Grensweg zijn heringericht. Ook plaatsten we vorig jaar een aantal LOP (landbouw ontwikkelplan) -stuwen en rijplaatstuwen. Water kan daardoor langer worden vastgehouden en heeft meer tijd om de grond in te zakken.
- We hebben onderzoek gedaan naar de oorzaken van het dalende grondwaterpeil en de verdroring van de Maashorst en Herperduin.
- Een procesgroep is opgericht waarin onder meer de gemeenten, Staatsbosbeheer, ZLTO, Stichting Natuurorganisaties Maashorst zijn vertegenwoordigd.
- In 2022 vonden bijeenkomsten plaats met de procesgroep, en met omwonenden en perceeleigenaren rondom de waterlopen in de deelgebieden. Dit ter kennisdeling en bespreking van de plannen en mogelijke maatregelen.
- Het ontwerp-projectplan Waterwet lag van 10 maart 2023 tot en met 21 april ter inzage. We organiseerden hiervoor een inloopbijeenkomst.
- Het projectplan Waterwet lag van 3 augustus 2023 tot en met 14 september 2023 ter inzage.
